北京中水科海利公司承建的《内蒙古呼和浩特抽水蓄能电站上水库沥青混合料生产供应工程》项目已圆满完成。
呼和浩特抽水蓄能电站位于内蒙古自治区呼和浩特市东北部的大青山区,海拔2000米,距离呼和浩特市中心约20公里。电站总装机容量1200MW,装机4台,单机容量300MW。电站建成后接入“蒙西电网”,在电网中担任调峰、填谷、调频、调相、以及事故备用任务。电站枢纽主要由上水库、水道系统、地下厂房系统、下水库工程组成,工程等别为一等,工程规模为大(1)型。上水库全库盆采用沥青混凝土面板防渗,防渗总面积为24.48万m2,其中库底防渗面积为10.11万m2,库岸防渗面积为14.37万m2。呼蓄上水库极端最低气温为-41.8℃,防渗层沥青混凝土低温冻断温度设计指标为≦-45℃,其低温抗裂要求为目前世界上已建及在建蓄水库沥青混凝土工程之最。
科海利公司主要承担的是上水库全部沥青混合料的试验、出机口检测、生产供应及部分面板摊铺施工。其中沥青混合料供应合同金额为9652万元,沥青混凝土斜坡摊铺施工合同额约900万元。

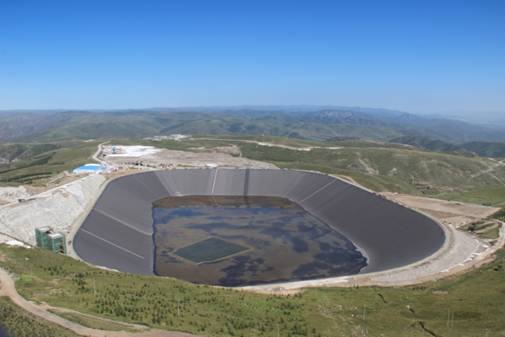

呼蓄工程上水库面貌
一、运筹帷幄,科学决策,做好工程项目的决策沟通保障
呼蓄工程是科海利公司继宝泉工程之后承接的又一个重大的工程项目。院、公司各级领导高度重视。汪小刚副院长亲自带队与呼和浩特抽水蓄能电站有限责任公司领导前期沟通,公司领导从前期的项目评估、可行性分析、合同谈判到项目部班子组建、人员配置、资金筹划、设备、材料的采购等等都作了精心安排,倾注了大量心血。鲁一晖所长、段杰辉副所长等先后9次到工地现场了解工程进展情况,安排部署各项工作,协调多方关系。2013年主施工期,段杰辉一半的时间工作在项目现场进行沟通保障。

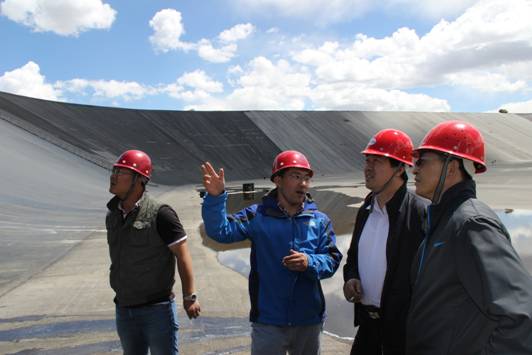

鲁一晖总经理考察拌合站主控室
按业主方要求,2011年6月份,科海利公司第一批工程技术人员抵达现场,进行场地平整、基础建设。2011年8月,每小时生产120吨的LQC240大型沥青混凝土拌合站成套设备、改性沥青成套设备等大型设备相继进场安装调试,规划2600m2营地、实验室建设全面展开。与此同时,相关的工程机械、设备、仪器;试生产所需的各种原材料、油料、燃料也先后运抵现场。至2011年10月底,沥青混凝土拌合站成套设备、改性沥青成套设备安装调试完成,试生产沥青混合料检测合格并通过业主、监理、设计方联合验收;营地建设、实验室建设也全面完成,工程质量超过原设计要求,并增加了防寒保暖、抗12级以上大风及防尘的建筑设施。 2011年12月31日合同正式签订。
二、抗严寒 ,抓质量,保安全,顽强拼搏创佳绩
施工安全、工程质量是工程建设的生命线。如何在高海拔的严寒地区抓好工程质量,确保施工安全?呼蓄工程项目部做了大量工作。2012年全年,共计完成2500吨普通沥青、3300吨改性沥青采购任务;累计生产沥青混合料55640吨,占合同总工程量的45.70%,合格率100%;现场实验室对沥青混凝土整平胶结层、防渗层配合比进行优化、完善,开展整平胶结层沥青混凝土抗冻试验的研究;另外,按照业主方的要求,2012年9月20日至11月1日,参加斜坡整平胶结层沥青混凝土摊铺施工。共计摊铺55个斜坡条带,摊铺面积19517m2。工程进度、工程质量受到业主、设计及监理方的肯定。
2013年开春之际,呼蓄工程项目部按照业主方要求,为迎接即将到来的工程建设高峰,对现场所有的机械设备进行维护保养,对台车、摊铺机进行自动化改造并新购了一台碾压设备;新增了沥青玛蹄脂生产设备、改性沥青脱桶设备;租赁了两台大型沥青混合料装载车,50吨矿粉储备罐等。2013年6月11日,贾金生副院长在公司总经理鲁一晖所长陪同下利用端午节假期,赴内蒙古呼蓄工地考察工程进展情况,并亲切看望和慰问了正在施工一线日夜奋战的我科海利公司工程技术人员。
贾金生副院长考察呼蓄工程
贾金生副院长十分关心呼蓄工程沥青混凝土技术的应用情况,在科海利公司呼蓄项目部夏世法项目经理和张福成总工的陪同下,深入现场一线,仔细考察了沥青混凝土拌合系统、现场检测试验室的生产试验情况,以及沥青混凝土面板防渗工程施工现场。贾院长对施工设备的运行状况、沥青混凝土的施工工艺、质量控制、工程进展等进行了详细询问和检查。得知呼蓄工程的各项工作都在按合同要求顺利开展时,贾金生副院长对项目部的各项工作给予肯定,并勉励大家要注意身体健康,时刻把安全放在第一位。贾金生副院长要求项目部加强管理、精心施工、高质量地完成各项工程建设任务。
三、美化环境,积极开展多彩的工地文体活动
呼蓄工程项目部营地处在海拔2000米的大青山上,营地左边是骨料加工场,右边是沥青混凝土拌合站,距离上水库工地500米。冬季最低气温在摄氏零下39度,极端气温在摄氏零下45度;最大风力11级,自然条件恶劣。在骨料加工生产、拌合站开机拌料、再赶上刮东南风的时候,整个营区都笼罩在粉尘烟雾中,只要一会儿功夫,就会铺上一层粉尘。每当这个时候工友们就会戏称“又下雪了”。但即使在最恶劣的天气条件下,营房内依然温暖。工作之余,工友们喜欢围坐在一起看电视,有的喜欢打台球,更多的人喜欢打乒乓球。小伙子们都有一股不服输的劲儿,总在想方设法提高球技,有的还在网上买来更好的球拍,供自己专用,期待着下一次能战胜对手,当上周冠军,月冠军。当然,也有的工友喜欢“偶尔闲来饮几盅”,再洗上一个热水澡,驱散一天的劳累。项目部领导买来很多花卉植物妆点营房。营房内摆了许多绿萝,马蹄莲等花卉植物,一派春意盎然的气息。三峡总公司的领导、专家偶然来访,对科海利公司呼蓄项目部营地建设,工地文体活动开展赞赏有加。
四、战高寒、攻难关,共创科海利辉煌
项目自2011年6月进场至2013年7月底完工,历时2年多,经过呼蓄项目部全体工程技术人员的共同努力,团结奋斗,克服高海拔,高寒、粉尘污染严重等不利条件,整个工程共计生产防渗层沥青混合料75000吨,整平层沥青混合料55000吨,沥青马蹄脂(封闭层)25万m2;共计摊铺库岸沥青混凝土防渗面积65000 m2,合格率100%,优良率92%。按时、圆满地完成了生产、施工、科研实验、检测等各项任务,多次受到业主、设计、监理的赞扬和奖励。其中,项目部夏世法经理被三峡集团公司评为呼蓄公司“优秀建设者”,张福成副经理被呼蓄公司评为“质量安全先进个人”,毋志钊,李云峰被呼蓄公司评为“生产安全先进个人”。呼蓄工程项目部也被科海利公司评为“2013年先进集体”。
2013年8月19日,内蒙古呼和浩特抽水蓄能发电有限责任公司举行“上水库蓄水验收会议”。水电水利规划设计总院,中国长江三峡集团公司,内蒙古自治区呼和浩特市政府,北京勘察设计院,监理单位,北京中水科海利公司等参建单位50多位领导、专家、委员、代表出席会议。会议就工程建设情况、设计情况、蓄水安全鉴定结论、工程质量监督移民验收、验收专家组主要意见五方面进行汇报、验收。科海利公司呼蓄项目部夏世法经理等出席会议。
呼蓄工程项目部的全体工程技术人员经过两年多的艰难困苦,团结一心,奋勇拼搏,用自己的辛劳与智慧,圆满完成各项工程任务。科海利公司通过这种大型特殊工程的施工实践,培养和造就了一批管理、技术人才,建设了一支管理科学、技术先进、能打硬仗的施工队伍。在未来的日子里,科海利公司将紧紧依托自身沥青混凝土面板防渗的先进技术,采用先进施工工艺,做好精品工程,加强新技术的宣传与推广,积极开拓市场,为水科院作出更大的贡献。
